« Il n’y aura pas de transition énergétique ».

Certaines entreprises de logistique attendent apparemment plusieurs semaines avant d’obtenir l’autorisation d’effectuer des transports lourds. C’est ce que révèlent les recherches de Le magazine politique ARD report München. Les experts estiment que les grands projets tels que les parcs éoliens sont menacés.

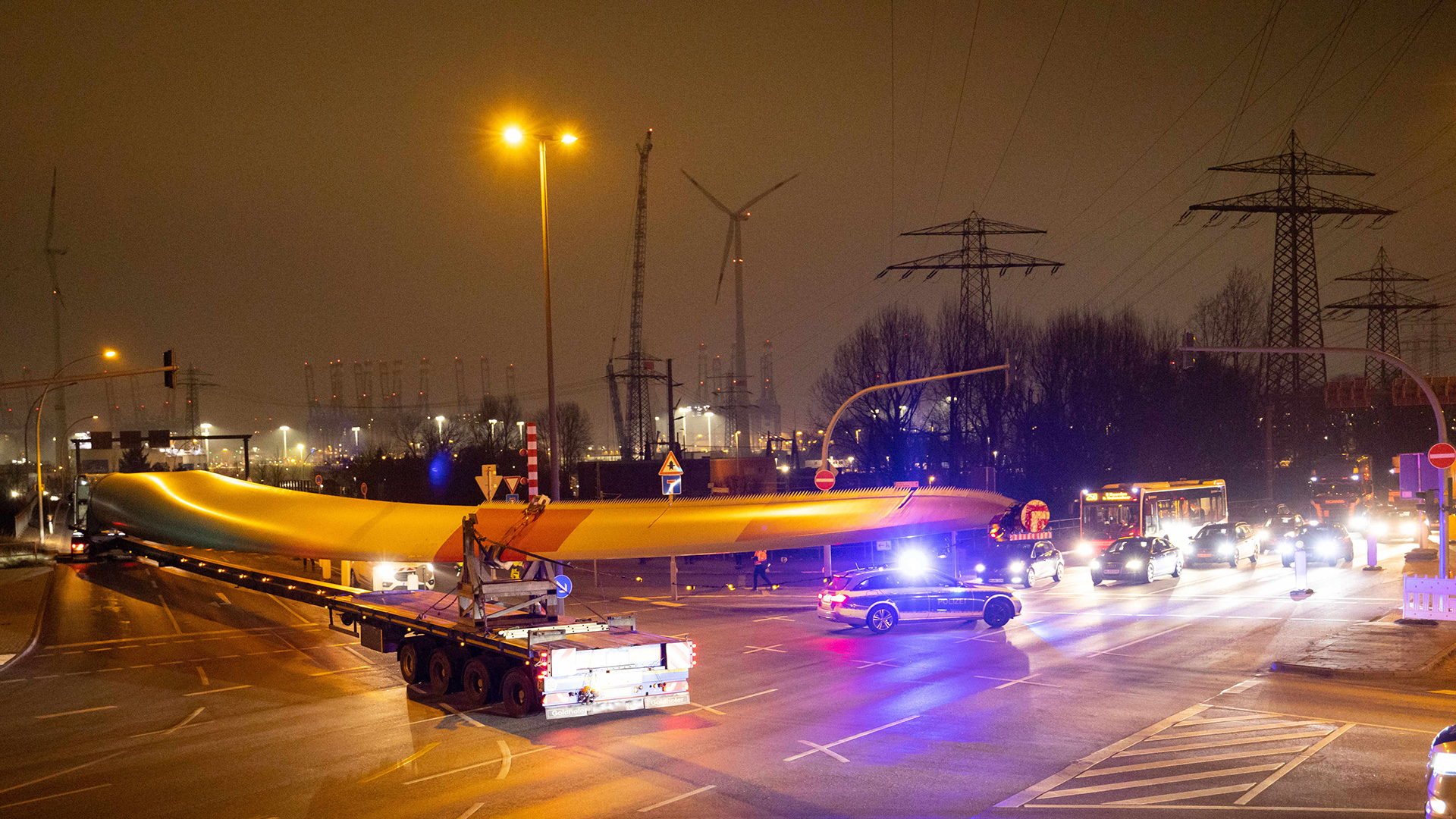

Selon les estimations de l’association professionnelle Power Systems, environ 30.000 transports lourds par an seraient nécessaires pour la transition énergétique, ne serait-ce que pour transporter les pales de rotor dans les parcs éoliens. Le problème : pour chacun de ces transports lourds, les entreprises ont besoin d’une autorisation des autorités compétentes. Et actuellement, elles attendent souvent plusieurs semaines pour obtenir cette autorisation.

Dennis Rendschmidt de l’association professionnelle Power Systems – qui représente également les fabricants d’éoliennes – parle de six à douze semaines d’attente avant d’obtenir une réponse positive ou négative. Pour les entreprises, cela représente une charge de travail et des coûts élevés – les projets deviennent moins attractifs et l’expansion peut être stoppée.

Le ministère fait référence à un « nouveau processus d’examen ».

Julian Vogl, qui organise des transports lourds pour une entreprise de logistique du nord de la Bavière, s’exprime de manière encore plus radicale. Au rythme actuel, « il n’y aura pas de tournant énergétique ». Il attend parfois des semaines avant d’obtenir les autorisations pour les transports sur l’autoroute.

Les transports lourds sur les autoroutes doivent être approuvés par Autobahn GmbH, une filiale de l’État fédéral. A la demande de report München elle admet, dans une réponse commune avec le ministère fédéral des transports, des délais de traitement pouvant aller jusqu’à quatre semaines. Le ministère fait référence au passage à un « nouveau processus de contrôle uniforme et largement automatisé ». En outre, des vagues d’infection auraient considérablement réduit les effectifs. Mais entre-temps, on ne constate plus de telles longues procédures d’autorisation.

Initiative des associations de pointe

Rendschmidt de l’association professionnelle Power Systems – qui représente également les fabricants d’éoliennes – s’inscrit en faux. Le fait que les longs délais d’attente pour les autorisations appartiennent au passé « ne correspond malheureusement pas à l’expérience de l’association ». Au contraire, les exigences augmentent et il devient de plus en plus difficile d’obtenir une autorisation.

Plusieurs associations de pointe se sont jointes à une initiative. Elles ont élaboré un catalogue avec plusieurs exigences qui devraient aider à rendre les transports lourds plus simples et plus rapides. La procédure d’autorisation doit être uniformisée et enfin numérisée.
